《焦點事件》長期關注台灣能源政策,作為發電主力的天然氣發電,更是重中之重。因此,我們把協和電廠與四接,放在整體發電系統裡,除環評、公民團體的行動、公投與生態問題之外,我們更把焦點放到了像是作為在西部天然氣網絡外「孤島」的四接與協和電廠,以及台電提出的「北東電網」輸電瓶頸,導致區內電力不足…等面向的探討。
文:孫窮理
四接/協和電廠環評,今天(2/26)上午,即將進入環評大會,這裡以守護外木山行動小組召集人與台電副總鄭慶鴻2/24在直播節目對話為軸,做一點整理。
首先,對王醒之來說,在面對台電,或者環評裡,無法進行最重要的產業和能源政策對話,像是台灣到底要多少晶圓廠,或者多少天然氣接收站,而這些,後面就是政治問題,是上位者必須,但沒有面對人民的。

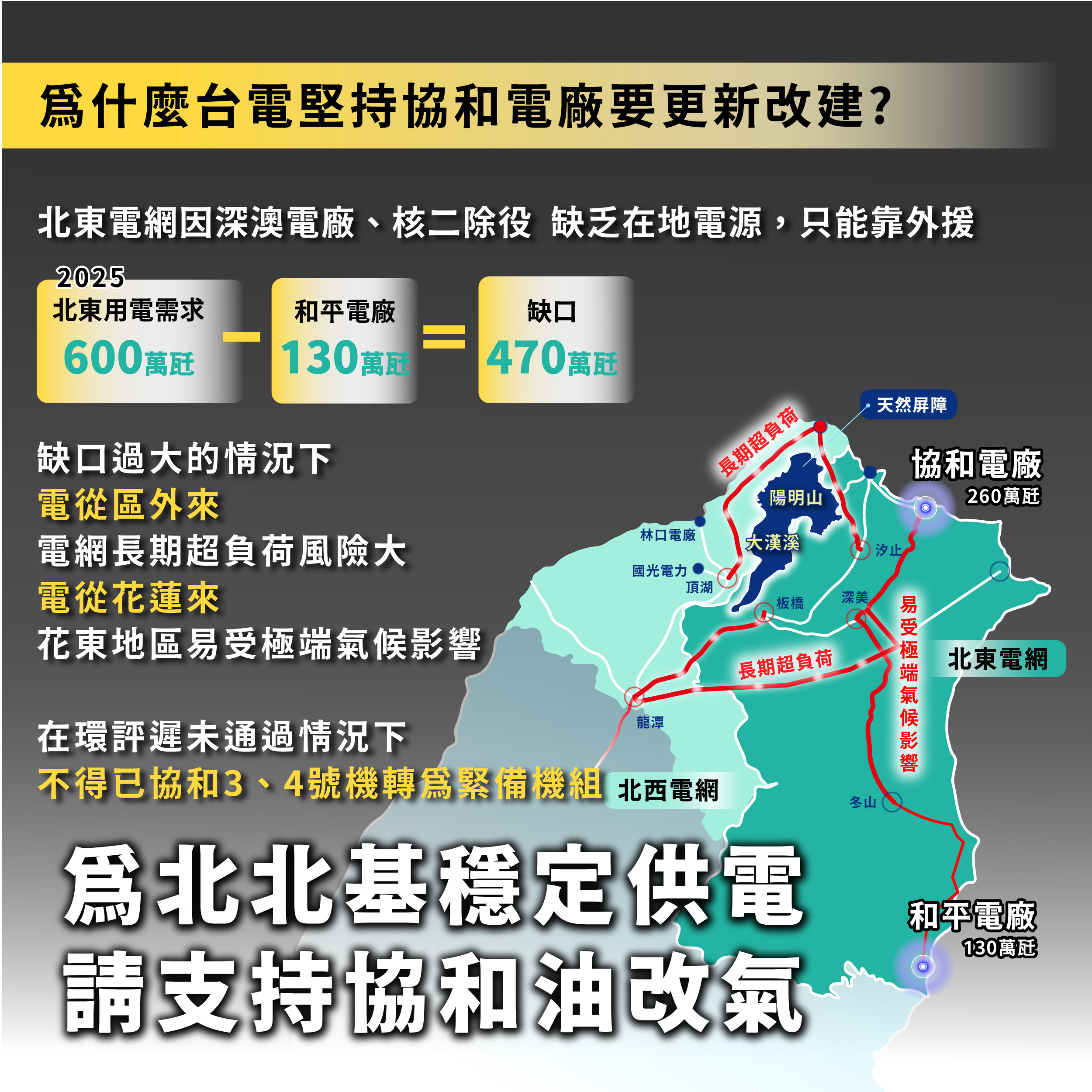

在包括新北市東半部及台北市、基隆、宜蘭,這個因為線路安全輸電能力而產生的「北東電網」區域供電瓶頸,雙方的爭執點是電力缺口是多少?能源署估計,2025年該區愈電力需求是600萬瓩,在核一二廠,及協和燃油機組除役後,僅存和平電廠的130萬瓩,台電提出由外部輸入安全輸電能力,是420萬瓩。
如果接受這個前提,王醒之認為,缺口就是「需求600萬瓩、減和平130萬瓩、減外部輸入420萬瓩」是50萬瓩,鄭慶鴻則表示,外部電網有供應其他區域需求的任務,電網融通有上限,而燃煤的和平電廠也不可能一直存在,所以區內「自有電力」要自給自足,缺口是420萬瓩。
環團主張以地熱等再生能源補足缺口,鄭慶鴻說,地熱電廠也需要地面的設施,大約每1萬瓩裝置容量需要1公頃,協和的面積8公頃,只能設置8萬瓩,與計畫的兩部機組260萬瓩燃氣機組,相差甚大,而且鄭慶鴻認為地熱還需要探勘、調查,緩不濟急。
雙方對缺口規模的解釋,也涉及用再生能源補缺口的可能性,如果是50萬瓩,除了協和外,還可以在區域內分散開發小型電源填補,但如果是420萬瓩,就連兩部燃氣機組補不了,甚至需要更多的大型開發,小型的再生能源開發更不可能。
王醒之說,目前填海造陸的海岸,屬於基隆僅存13%自然海岸,如果開發,則基隆這座臨海城市就只剩下不足10%的自然海岸,這裡和基隆市「水產動植物保護區」完全重疊,台電改變填海造陸區域後,未將計畫送市府審查;鄭慶鴻回應,這裡是砂質地形,爭議核心的物種珊瑚較少,而之前送審時的生態調查查,已經包括這塊區域,無須再送審。
王醒之則強調,生態部份目前爭議未決,環境部並未如2011年國光石化環評,真正召開專家會議,只是在專案小組安排兩造推薦的專家對話,而且上次會議,反方推薦的專家有事不能出席,沒有實質的對話。
關於基隆港營運的問題,王醒之說,液化天然氣設港後,巨型的運輸船進出,威脅船隻進出安,基隆航港界全部跳出來反對,他質疑台電的水工及操船模擬刻意降低標準,忽略風險,港務公司之前也層表達過疑慮,這些資料都沒有被放進環說書裡。
此外,四接儲槽距離民宅、軍港過近,一旦發生意外,或者敵軍攻擊,將造成嚴重人員損失,並使海軍部隊難以巡防出擊,他認為,高層就是已經決定要犧牲長期被火力發電包圍的基隆港、市,他認為能需求需要各地方互助,但是現在由台電決定的開發政策,卻由互助並成了相互踩踏。
快速瀏覽
最新動態

重要內容
相關事件頁
基本資料
基隆護海公投
台電規劃將基隆外木山的協和電廠改建為燃氣機組、並興建天然氣接收站(四接),填海造陸14.5公頃註釋,基隆民間團體「守護外木山行動小組」2022年6月發動地方公投主文反對填海造陸方案。
- 台電2018年提出協和改建計畫,原計畫填海29.25公頃、興建4座機組、6座儲槽。
- 民間反彈聲浪起,2019年,台電將計畫規模縮小為填海18.6公頃,2座機組、2座儲槽。
- 2022年7月再提出東移方案,變更填海地點、並縮小面積至14.5公頃(報導)。
您是否同意基隆市政府應拒絕協和電廠(含其附屬設施第四天然氣接收站)於基隆市的海岸及海域填海造地?
隨著2022年底,基隆變天,護海公投也引發藍綠間的爭議。民進黨籍基隆市長林右昌依《公投法》第26條第3項「報請行政院認定」,2022/12內政部認定該公投「非屬地方自治事項」。
2022/12/25,國民黨籍基隆市長謝國樑上任,公投發起方重提補正,2023/3/31,市府認定「屬地方自治事項」,宣佈通過審查報導。行政則於2023/4/21,依《地方制度法》第75條第4項,撤銷基隆市政府的審查決定。
財務及募款
| 項目 | 金額 | 人次 |
| 餘絀 | -20,052 | |
| 存款餘額 | 275,367 | |
| 定額捐款 | 127,318 | 251人次 |
| 單筆捐款 | 34,900 | 15人次 |
| 帶路博弈基金 | 217,840 |
台灣的天然氣發電設備
民進黨的2025年「燃氣50%、燃煤30%、再生能源20%」能源轉型政策,實際發展為「以燃氣發電為主、發展再生能源」。在快速增加的電力需求下,填補廢核與減煤,及再生能源未能發展到位的不足,燃氣發電設備快速增加。
除了台電在廠區內增加燃氣機組外,私營的燃氣發電設備也持續增加;在天然氣接收站,既有的高雄永安一接、台中二接持續擴建,桃園三接工程進行中,基隆四接環評中,台中五接在分割環評下,儲槽興建中,而外擴碼頭還在環評階段,雲林台塑麥寮六接已通過環評,最新的高雄大林七接也已進入環評。
這些未來將以倍數增長的發電設備,使用期限長達四、五十年以上,可見在2050年,乃至更久的未來,火力都仍將是台灣發電能源的主流,所謂燃氣為向再生能源過渡的「橋接」之說,早已不復存在。
