中油七接環評 台電溫排水成問題

文:王子豪

中油提出高雄「洲際液化天然氣接收站」(七接)計畫,9月20號,由環境部召開環評環說書第一次專案小組審查。專案小組最在意的問題是,中油七接的外廓防波堤,將影響台電大林電廠的溫排水擴散。專案小組提出罕見的結論,對中油提出一項調整建議,若中油評估後採用建議,本案將送進環評大會審查;若中油不採用,則需繼續在專案小組審查。

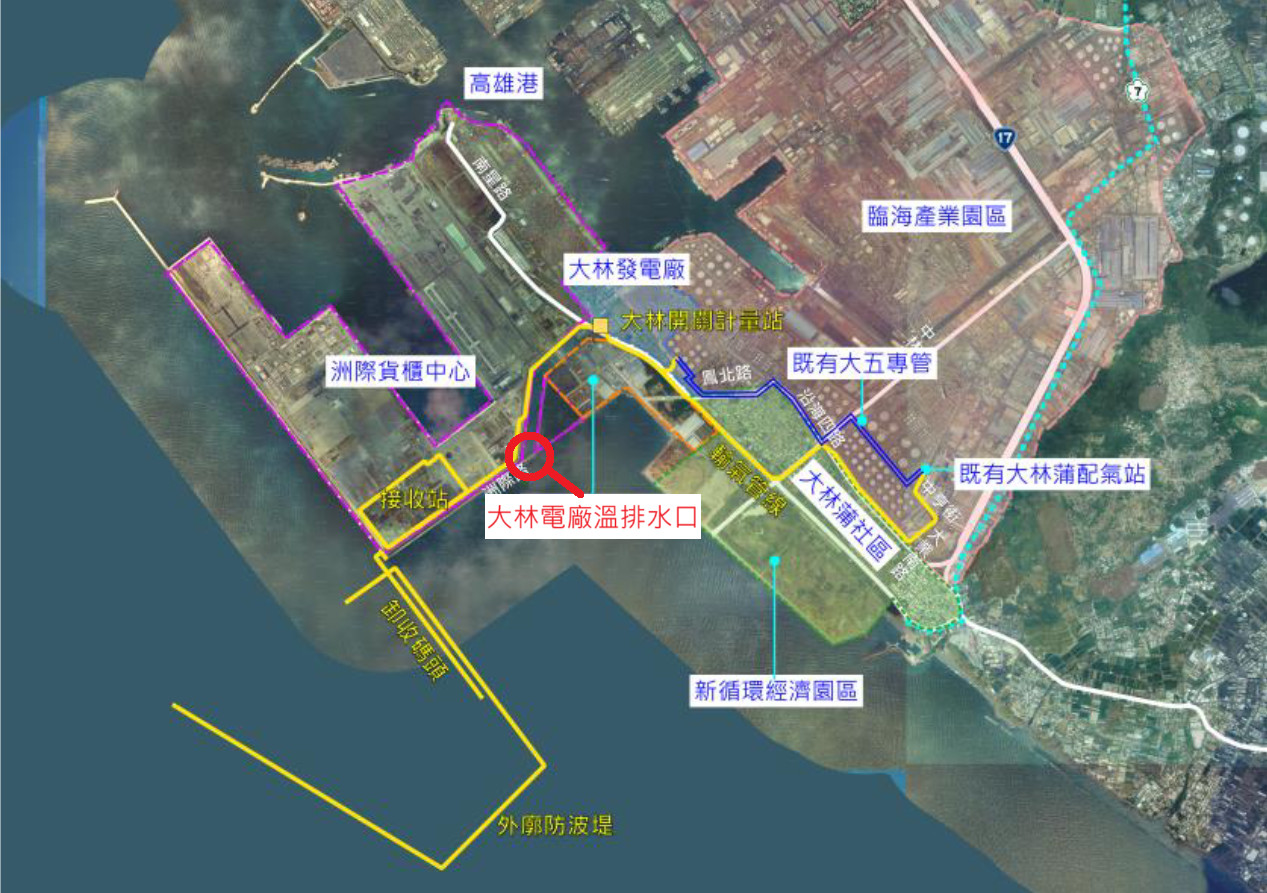

台電大林電廠註釋 的「溫排水」,現在是透過「溫排水渠道」,由洲際貨櫃中心的填海造陸地的東南側入海。中油七接,規劃在洲際二期的南端興建外廓防波堤與卸收碼頭。環評委員擔心,未來「溫排水渠道」的出水口,將被南星計畫、洲際貨櫃中心、及七接外廓防波堤,三面包圍,恐使溫排水不易擴散、讓區域的海水升溫情況加劇。

大林電廠現有2部新的超超臨界燃煤機組、及1部舊的燃氣機組;正在興建2部新的燃氣機組,預計2028年啟用,也保留有未來擴建的可能性。

圖片來源:中油環評簡報,王子豪加註。

專案小組主席、環境部次長葉俊宏認為,應該可以透過工程,把「溫排水渠道」延長到洲際二期的西南側、更開放的海域,且中間還能混入接收站排出的冷水。葉俊宏進一步表示,洲際二期東南側、目前台電溫排水入海的這塊海域,在港務公司長期的規劃中,未來也是要填海造地。以後如果要填海,現在台電與中油的排水位置終究還是要調整,甚至七接現在的外廓防波堤,都有因此預留出口了,為什麼不現在就調整、一步到位?

葉俊宏表示,本案其它問題都相對單純,最大的問題就是對溫排水的影響,因此將專案小組結論特別著重在這項議題上。專案小組結論,請經濟部協調中油、台電、港務公司、航港局,評估調整台電溫排水口位置的可行性。若中油採調整溫排水排放口位置,則本案建議通過、送大會審討論;若中油不採這項調整,則需提出海域溫升3D模擬評估,由專案小組第二次審查。

(話題)台灣的天然氣發電設備整理

LNG船

台灣的天然氣發電設備整理

民進黨的2025年「燃氣50%、燃煤30%、再生能源20%」能源轉型政策,實際發展為「以燃氣發電為主、發展再生能源」。在快速增加的電力需求下,填補廢核與減煤,及再生能源未能發展到位的不足,燃氣發電設備快速增加。

除了台電在廠區內增加燃氣機組外,私營的燃氣發電設備也持續增加;在天然氣接收站,既有的高雄永安一接、台中二接持續擴建,桃園三接工程進行中,基隆四接環評中,台中五接在分割環評下,儲槽興建中,而外擴碼頭還在環評階段,雲林台塑麥寮六接已通過環評,最新的高雄大林七接也已進入環評。

這些未來將以倍數增長的發電設備,使用期限長達四、五十年以上,可見在2050年,乃至更久的未來,火力都仍將是台灣發電能源的主流,所謂燃氣為向再生能源過渡的「橋接」之說,早已不復存在。

《焦點事件》長期注意台灣天然氣設備的增長,下列圖表也都會持續更新:
